風好正是揚帆時,不待揚鞭再奮蹄。進入下半年以來,南國能源項目建設按下加速鍵,一大批重點示范項目集中開工建設,吹響了決戰決勝高質量發展的號角。公司以深化項目管理升級為抓手,緊緊圍繞制度體系、安全質量、施工組織、成本管控等方面,破除管理積弊,補強薄弱環節,堵塞效益漏洞,整體經營業績和管理效能持續提升。

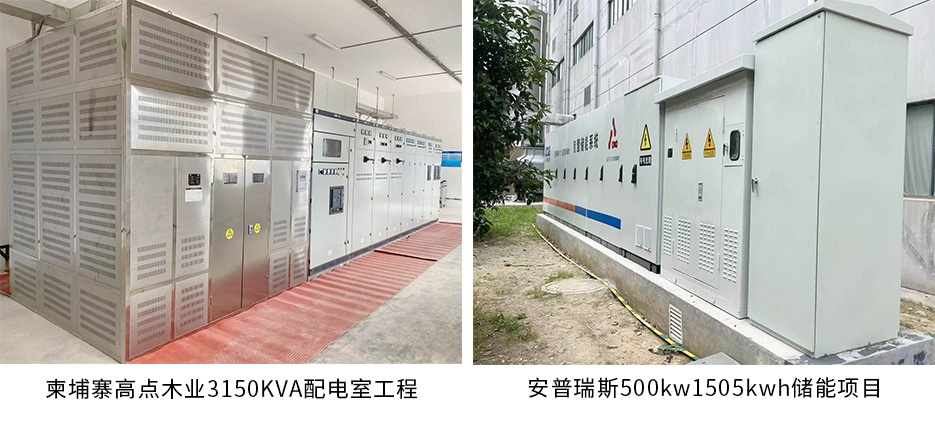

安普瑞斯儲能項目是今年錫山區首個低壓并網的工商業儲能項目,裝機容量500kw/1505kwh。該項目于 7月 25日正式開工建設,項目部堅持“超前謀劃、技術先行、方案為主、統籌布局”原則,不斷提升工作效能和施工能力,目前項目已具備并網條件,順利兌現工期目標。

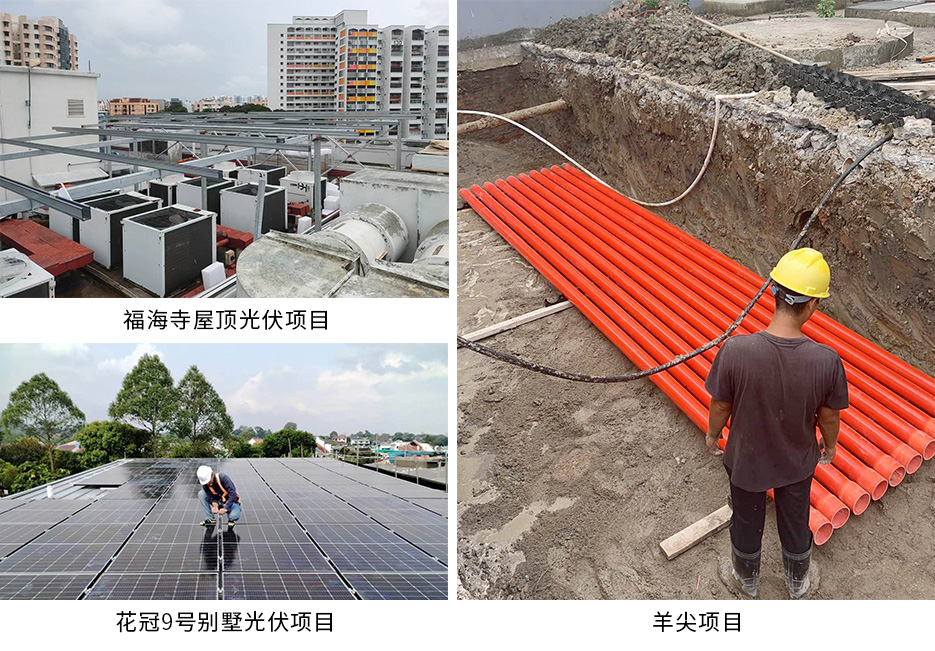

在羊尖創星港35KV配電安裝項目建設現場,塔吊林立、機器轟鳴,工程車輛來回穿梭,施工人員加班作業。據了解,該項目總投資1200萬元,分兩期建設,一期建設內容35KV變電所改造及供配電工程施工,目前低壓部分已完成,35KV變電所改造正在施工。

分布式光伏新能源項目承接再結碩果。國聯奔多項目于8月15 日正式開工,裝機容量2.51MW,目前橋架安裝已完成,直流線敷設中,組件安裝中,2樓配電房改造中。國聯隆基項目于9月1日正式開工,裝機容量3.31446MW,目前夾具拼裝中 。
國聯奔多項目
隆基氫能3.31446MWp分布式光伏發電項目
發展永無止境,奮斗未有窮期。南國能源將錨定全年戰略目標,責任上肩、上下齊心,全力以赴打好重點項目攻堅戰、持久戰,奮力譜寫高質量發展新篇章。
